2022年3月,NOA|挪亚中标国家电投揭阳神泉二350MW海上风电项目催交监造服务。
国家电投揭阳神泉二350MW海上风电项目规划装机总容量为502MW,拟布置16台单机容量8.0MW、34台单机容量11.0MW的风电机组,同时配套建设1座220kV海上升压站、8回66kV集电海缆、2回220kV送出海缆,陆上集控中心与神泉一项目合建。风电机组发出的电能通过8回66kV集电海底电缆接入海上升压站,然后通过2回220kV海缆送至陆上集控中心。
为助力海上风电实现跨越式发展,推动我国电力系统绿色低碳升级,NOA|挪亚凭借丰富的检验、监造、催交经验推出“NOA|挪亚海上风电项目监造和催交解决方案”。
中标后,NOA|挪亚立即成立了“国家电投揭阳神泉二350MW海上风电项目项目组”,由项目总监、项目管理团队、质量风控团队、技术经理团队以及国内QC/QA团队构成。在解决方案架构下,项目组即刻组织团队对项目执行进行详细策划,分析项目执行重难点,并根据项目特点优化执行计划。
○ 该项目计划9月20日首批风机并网,全部并网发电日期为12月20日,项目周期短、进度要求高,需要催交工作实时跟进,保证进度。
○ 该项目设备多、场地多、开工时间集中、涉及多个专业,监理人员调配是重点问题。
○ 风机基础采用单桩基础模式。其中最大桩径达10.5m、最长桩长超过112m、最大桩重2427T,制造难度大、制作工艺复杂、制造精度要求高,对设备监理工作和监理人员的个人专业能力提出了新考验。

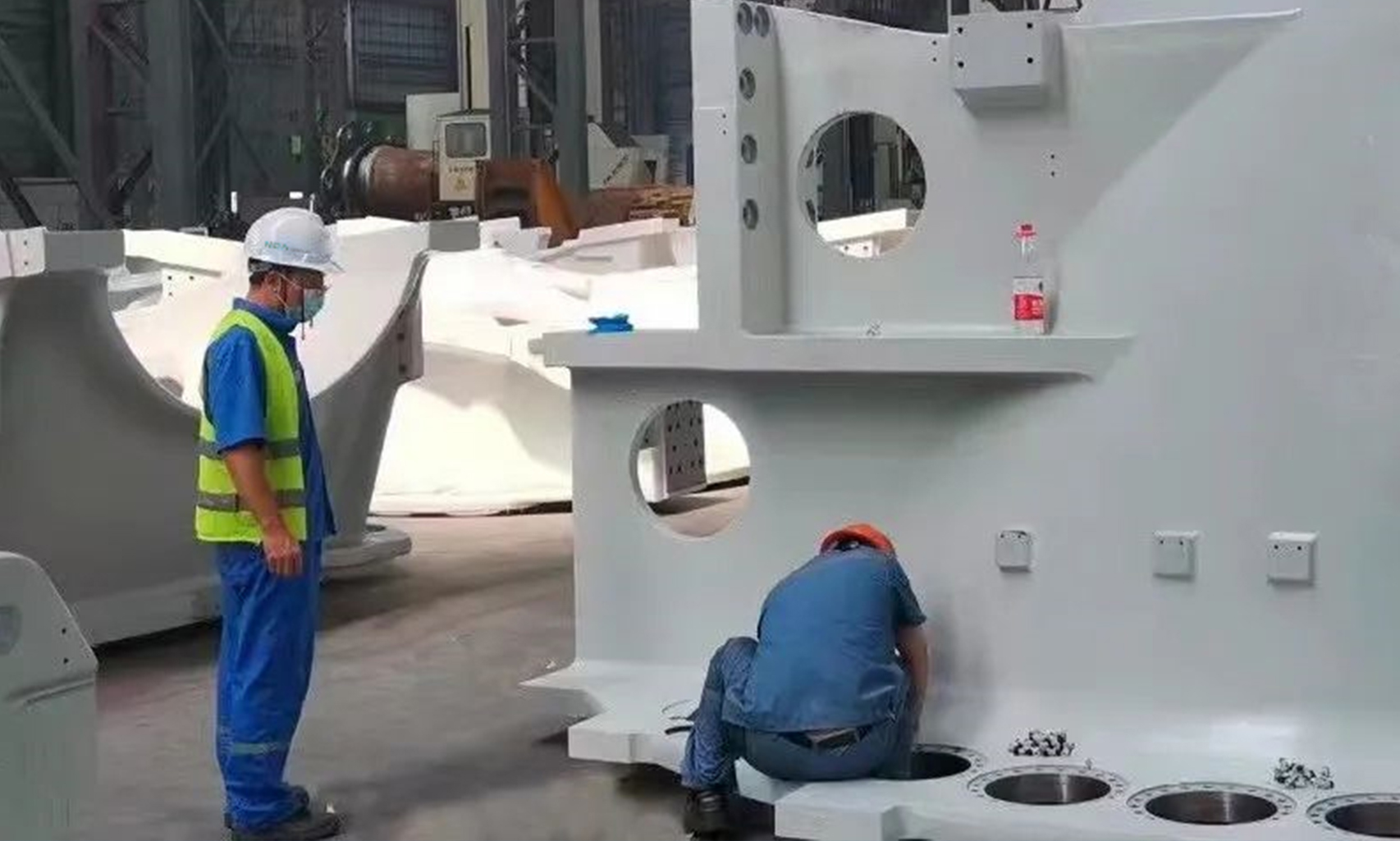

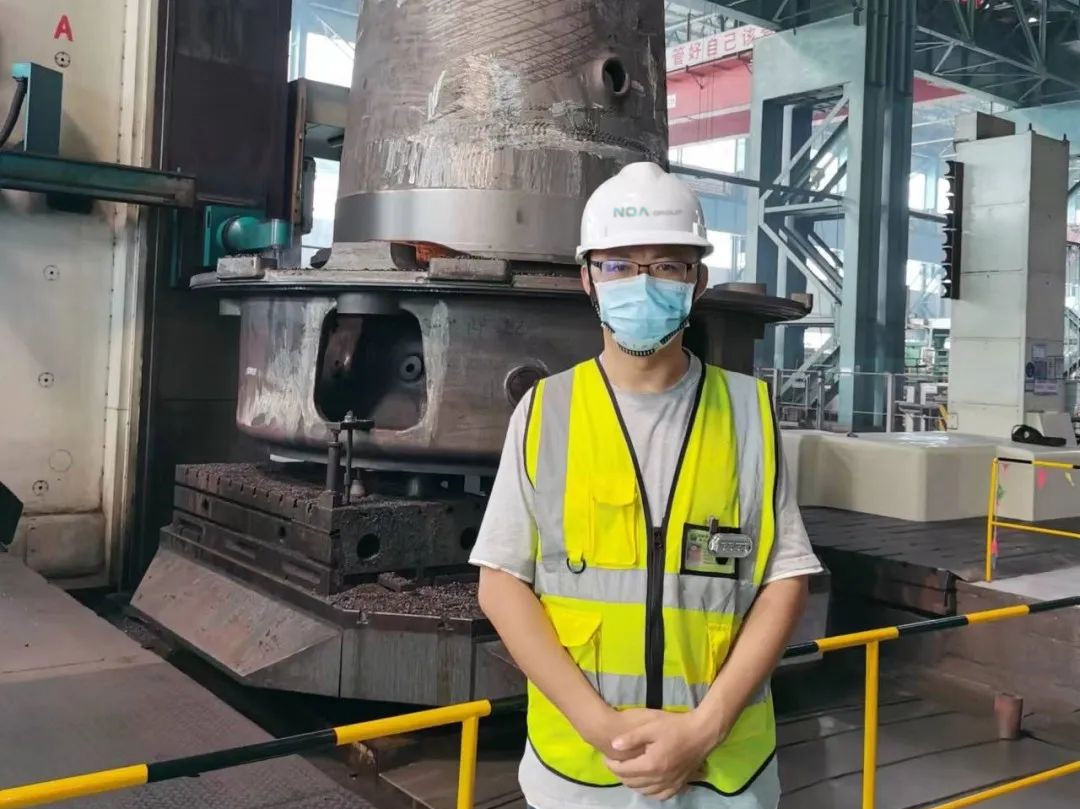

3月3日项目开工,NOA|挪亚派遣首位监理工程师进驻中信重工进行钢管桩监造催交工作。自此至6月底,NOA|挪亚已累计派遣监理工程师进驻30多个制造单位进行监造和催交工作,投入的工程师人数是同等规模项目之最。

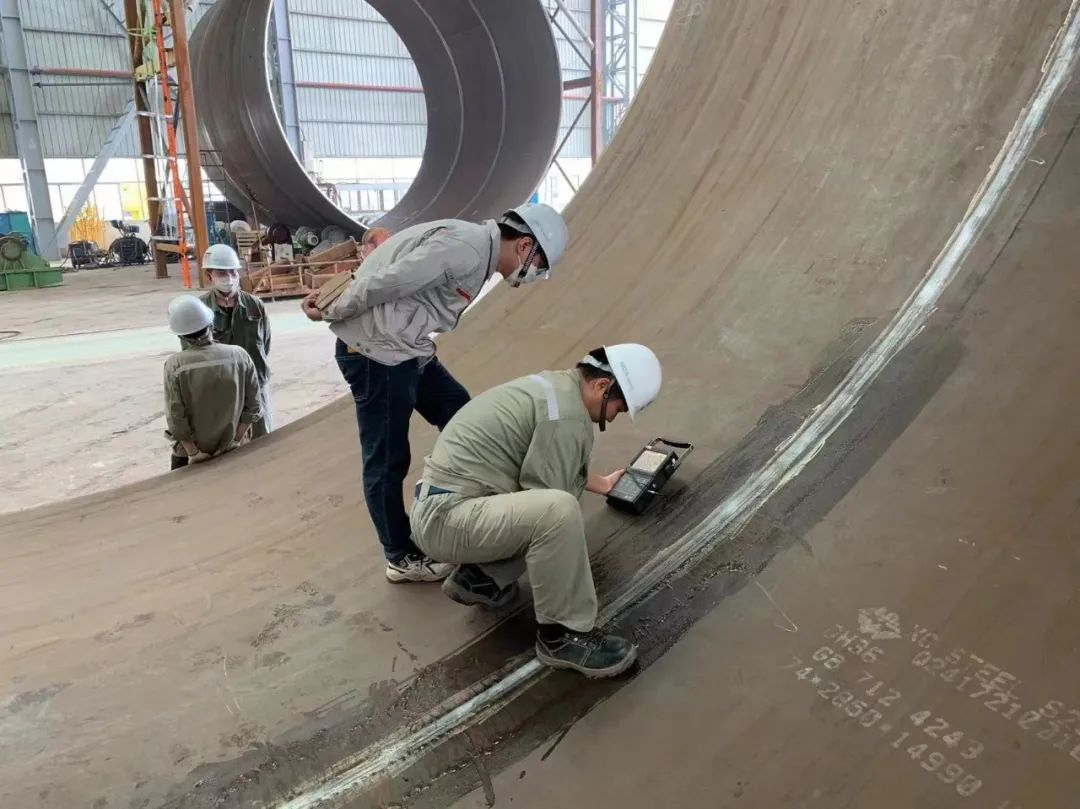

因项目周期短,生产进度要求高,工厂进行夜班生产,NOA|挪亚工程师也进行夜班检查。在多个核心设备的生产基地,NOA|挪亚组织监理工程师进行两班倒的工作;在其他设备生产基地,执行一班制的监理工程师也经常工作到凌晨,并多次在夜班工作中检查出质量风险问题,避免了一系列质量和进度问题,多位监理工程师获得委托单位和业主的表扬。
在NOA|挪亚项目组各团队的不懈努力下,国家电投揭阳神泉二350MW海上风电项目各设备正陆续按计划节点、按质量要求完成交付,其余设备生产发货工作也在正常有序进行,“NOA|挪亚海上风电项目监造和催交解决方案”也在本次项目中得到了进一步完善。NOA|挪亚将全力以赴,保障国家电投揭阳神泉二350MW海上风电项目如期实现全容量并网发电。
